集团资讯2023年4月13日,随着总干渠进水闸闸门缓缓提起,,,,,一渠清水奔流而出,,,,,白云山灌区项目正式拉开2023年春耕灌溉供水序幕。。。。。
白云山灌区是以白云山水库、螺滩水库、洞口水库、天马山水库为主要水源的多水源蓄引水灌溉工程,,,,,项目建设范围涵盖吉安市青原区、泰和县、吉水县的十二个乡镇(�。。。。。�,,,,,主要解决32.97万亩耕地灌溉,,,,,灌区总面积993平方公里。。。。。
白云山灌区“十四五”续建配套与现代化改造工程由五个灌片组成,,,,,为总干灌片、青原灌片、螺滩灌片、泰和灌片、洞口灌片。。。。。主要建设内容:整治干支渠总长117.523km;;;;;;新建、加固、改造各类渠系建筑物414座,,,,,(水闸、分水涵、倒虹吸、机耕桥、人行桥、渡槽);;;;;;整治排洪渠5.18km; 改造、修缮管理站房建筑面积2290㎡。。。。。合同金额14220.28万元,,,,,合同工期1280日历天,,,,,计划竣工日期2025年12月31日。。。。。
白云山灌区“十四五”续建配套与现代化改造工程设计、采购、施工总承包(EPC)项目于2022年7月12日签订施工合同并完成项目部组建,,,,,根据灌溉工程特点,,,,,该项目水下部分施工建设期为2022年11月~2023年3月底,,,,,水下部分施工期只有五个月,,,,,且建设项目内容繁多、点多面广,,,,,管理较为困难。。。。。为确保项目正常实施,,,,,项目部采用分片进行管理,,,,,对应五个二级业主设置五个分项目部进行管理。。。。。因灌溉需要,,,,,项目于2022年11月13日灌区停水后正式动工,,,,,(其中泰和、洞口片受疫情影响,,,,,11月1日开始进场施工)。。。。。
为确保项目进度目标,,,,,确保灌区如期通水,,,,,项目管理团队与业主、监理、设计加强沟通协作,,,,,合理规划部署、倒排工期,,,,,利用晴好天气加班加点,,,,,在雨天根据临时道路情况合理调整施工区段,,,,,采取块石修路、钢板铺路等措施确保项目小雨不停工。。。。。在公司坚强的领导下,,,,,在业主、设计、监理等参建各方同心协力全力支持下,,,,,秉承公司做一个项目、交一方朋友、立一座丰碑的理念,,,,,经过项目部全体员工为期五个多月的奋战,,,,,白云山灌区于2023年4月13日如期实现2023年春耕灌溉目标。。。。。工程进度、质量、安全管理等得到参建各方的一致好评。。。。。

总干灌片箱涵段基础开挖

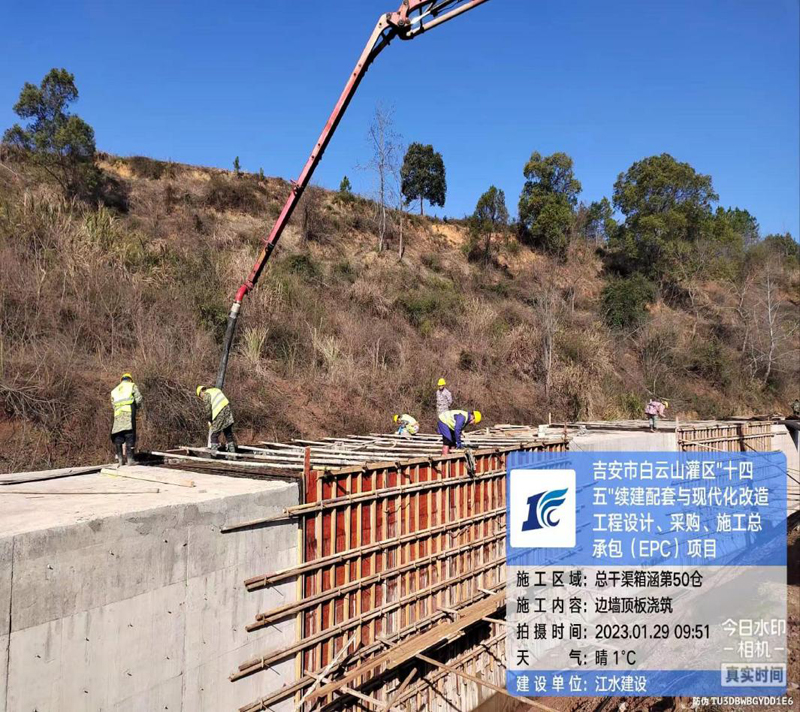

总干灌片箱涵段基础垫层砼浇筑

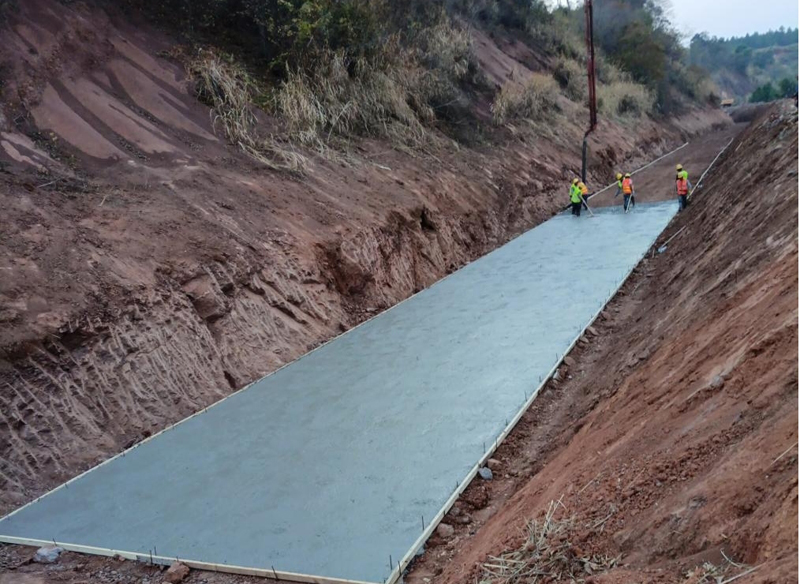

总干灌片箱涵段砼浇筑

总干灌片箱涵段现场

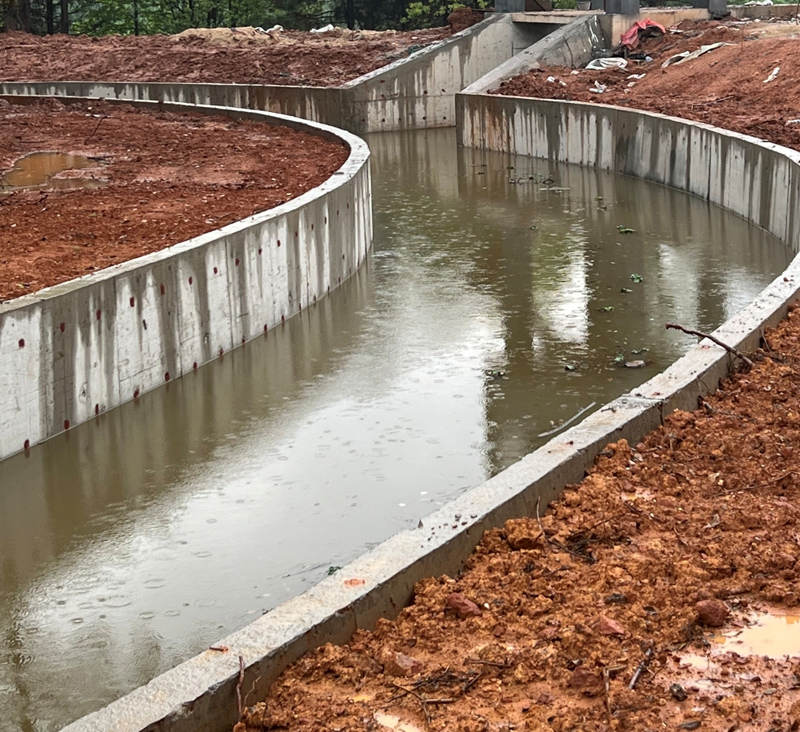

总干灌片箱涵进口矩形渠段通水现状

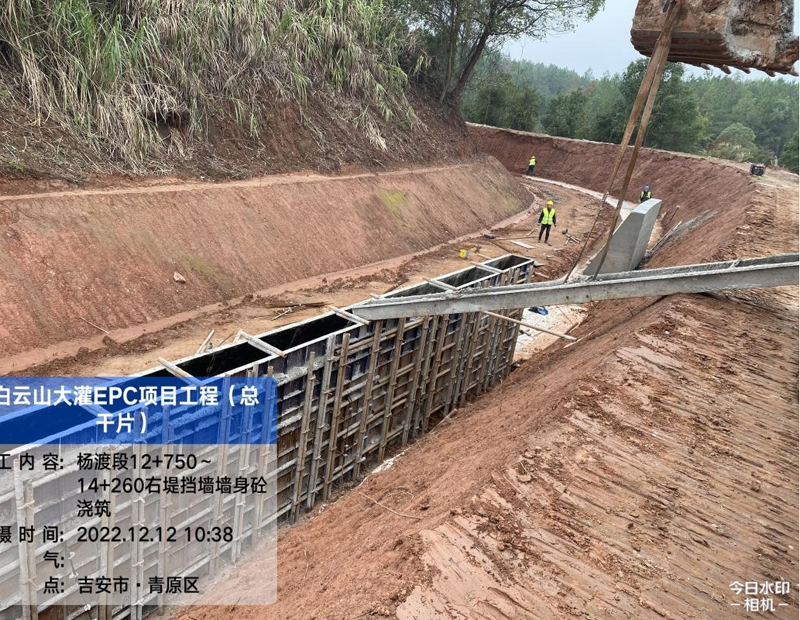

总干灌片杨渡段砼挡墙段混凝土浇筑

总干灌片杨渡段砼预制块、砼挡墙段施工现场

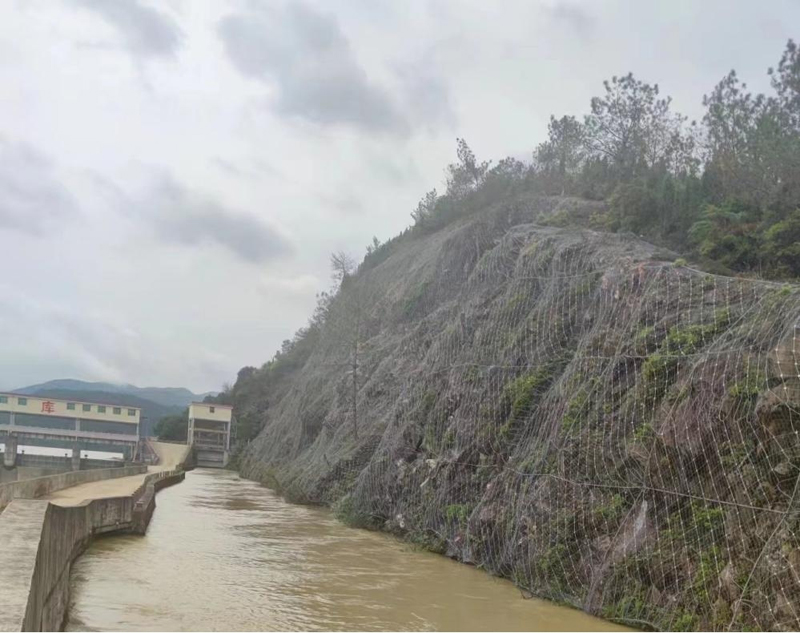

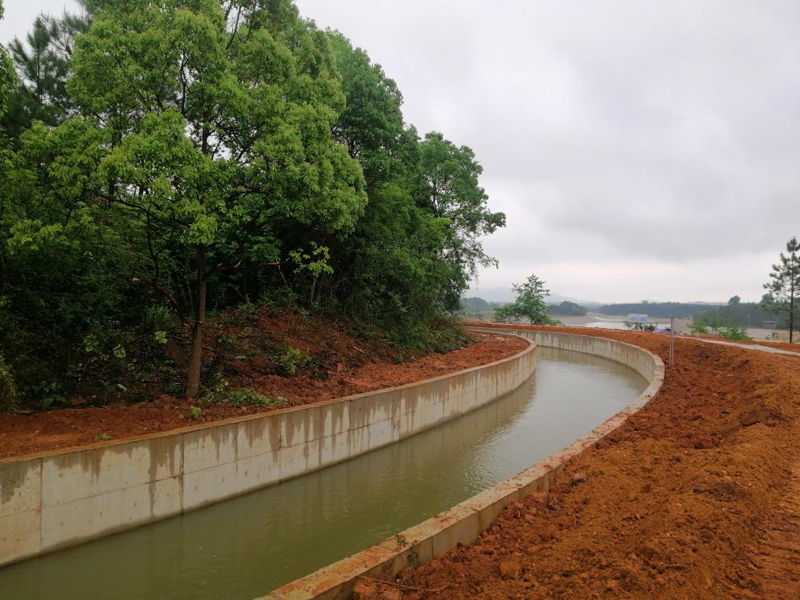

总干灌片高家矩形槽段通水现状

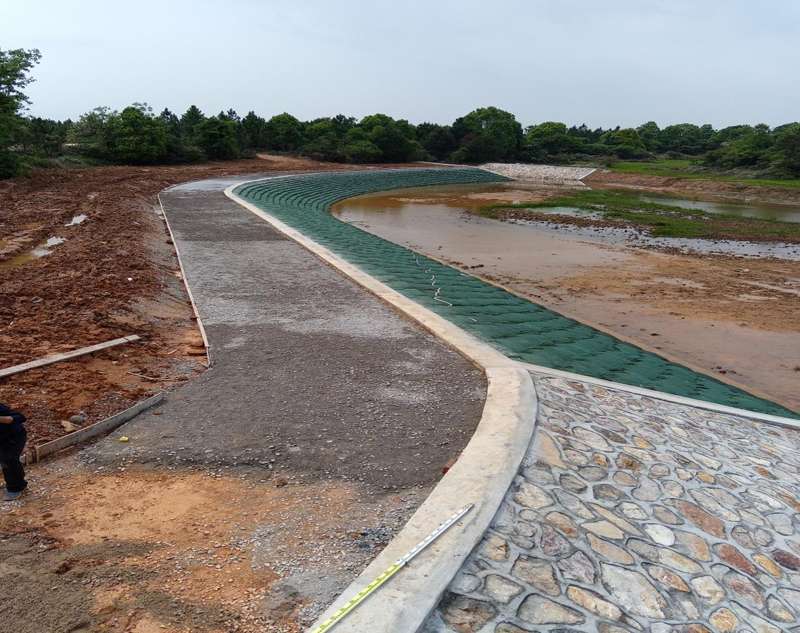

总干灌片肖家水塘生态袋护坡

总干灌片毛家段矩形渠段通水现状

青原片源头渡槽

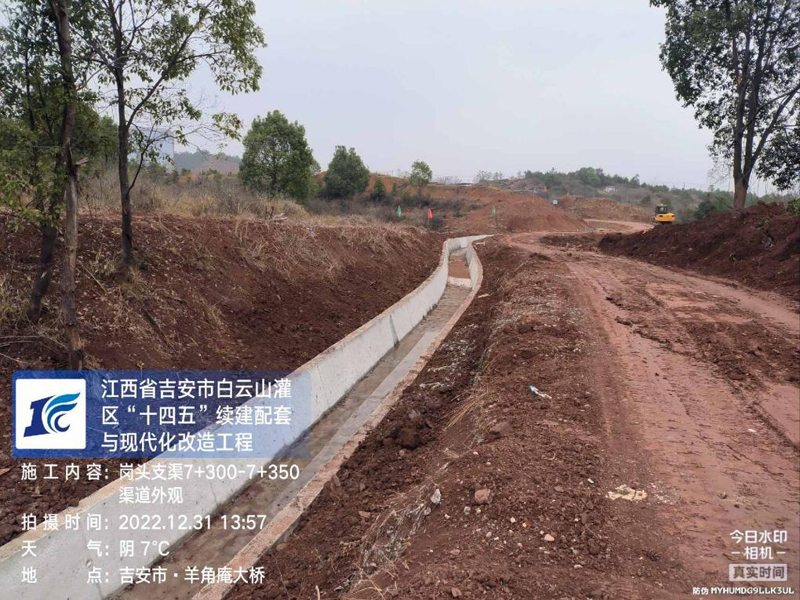

青原片岗头支渠成型

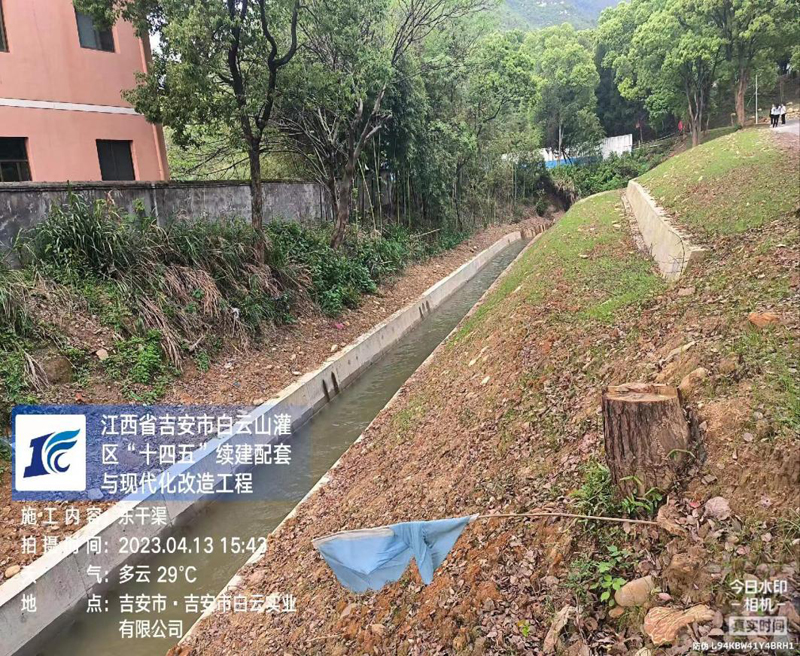

青原片东干渠通水现状

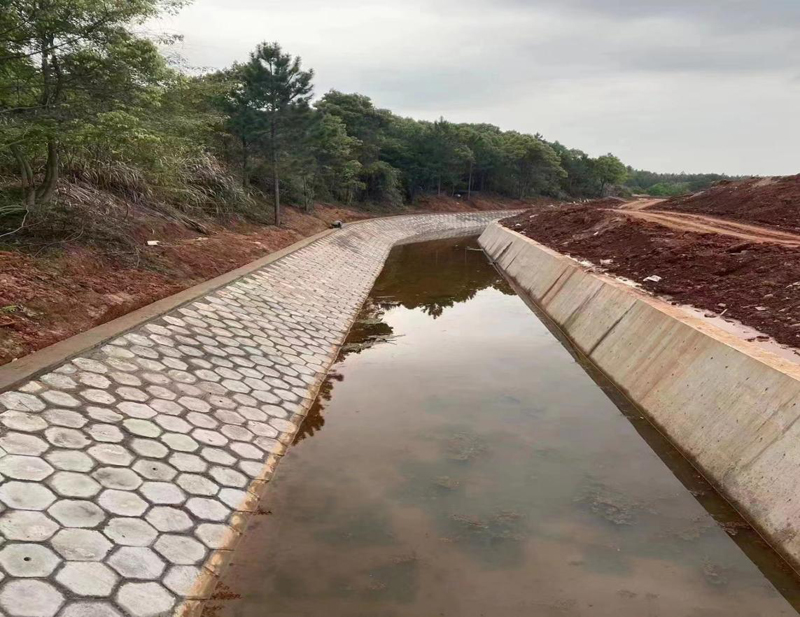

螺滩片南干渠

泰和片万合倒虹吸钢管铺设

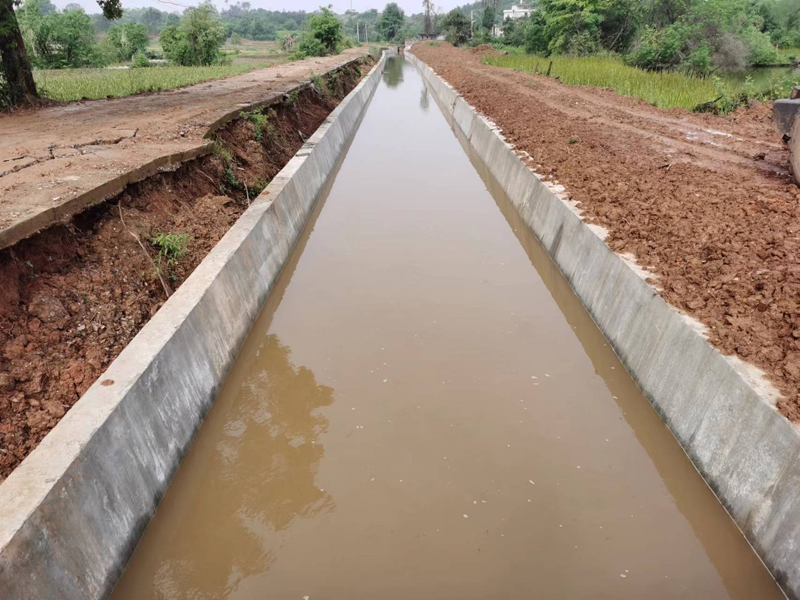

泰和片四支渠通水现状

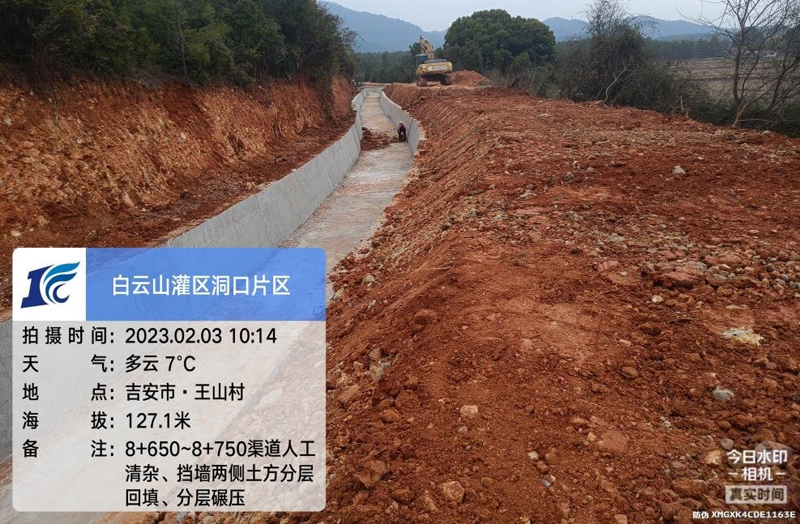

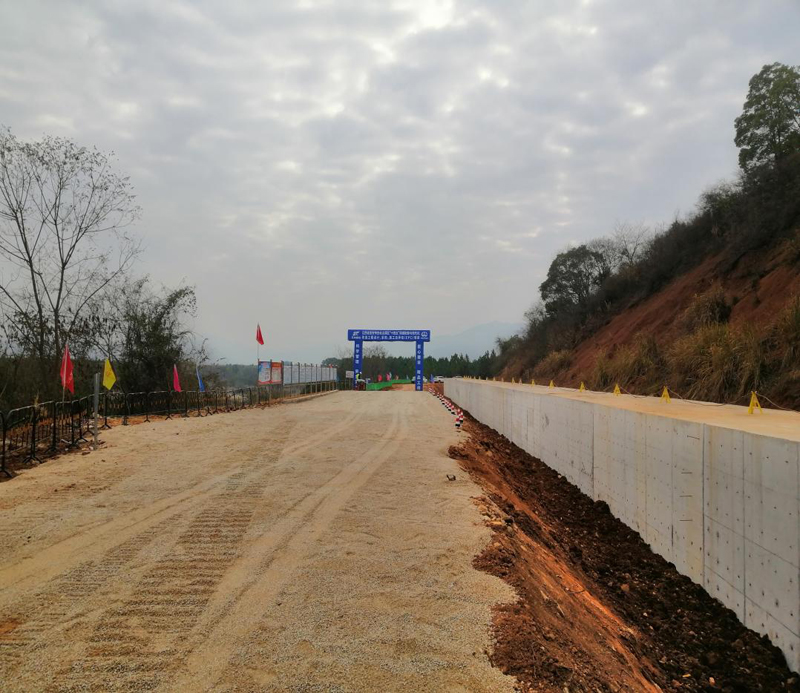

洞口片挡墙段土方回填

洞口片挡墙段土方回填
