为配合江西省都昌县打造“城依水建、水在城中、山水相依”的宜居园林城市建设重点项目——滨水西区开发的需要,,,,,,都昌县矶山湖排涝站从矶山湖上坝易址矶山湖下坝,,,,,,新建工程由电排站和自排闸组成,,,,,,泵站装机容量4×800kw,,,,,,治涝标准采用10年一遇暴雨,,,,,,治涝面积44平方公里,,,,,,是原矶山湖上坝排涝站排涝能力的2倍,,,,,,属中型排涝站。。。。。。。。
矶山湖排涝站易址重建工程也是鄱阳湖区二期防洪工程 4座�;;;;;;は爻堑闹氐阚椎讨坏捻渡搅椎姆篮榕涮坠こ�,,,,,,圩区�;;;;;;と丝�7万多人,,,,,,�;;;;;;っ婊�44.12平方公里,,,,,,�;;;;;;じ�1.64万亩,,,,,,�;;;;;;に�1.54万亩,,,,,,集都昌县城防、矶山湖水产场及周边乡村防洪保安于一身。。。。。。。。
矶山湖排涝站易址重建工程由我公司中标承建,,,,,,2010年9月28日签订施工合同,,,,,,合同额为3128万元,,,,,,建设内容包括土建工程,,,,,,金属结构制作与安装,,,,,,机电设备采购、安装与调试等,,,,,,要求在主汛期前发挥出防洪排涝功能,,,,,,计划完工日期为2011年6月30日,,,,,,施工时间紧、任务重。。。。。。。。我公司高度重视,,,,,,派驻高层管理人员驻点督导工作,,,,,,施工项目部变压力为动力,,,,,,严格进行工程施工质量控制和管理,,,,,,健全安全措施,,,,,,倒排工期时间表,,,,,,抓住一切晴好天气,,,,,,加快工程施工进度,,,,,,工程于2010年10月9日正式破土动工,,,,,,10月30日开始浇筑电排站基础垫层砼,,,,,,2011年2月12日开始机电设备安装,,,,,,3月15日2台机组具备手动排涝运行条件,,,,,,3月31日排涝站4台机组全部安装完毕,,,,,,按设计要求实现了的防洪排涝功能,,,,,,为圩区内滨水西区开发工程建设、水产养殖、居民生产生活提供可靠的防洪安全保障。。。。。。。。
目前矶山湖排涝站易址重建工程主厂房已完成封顶,,,,,,剩余尾工项目可在合同工期内完工。。。。。。。。项目的砼浇筑外观质量、金属结构、机电设备安装进度及水平得到了省水利厅及市、县等有关部门的好评,,,,,,为公司树立了良好的质量品牌形象。。。。。。。。

电排站进口

电排站出口

电排站出口防洪闸排架柱
自排闸箱涵

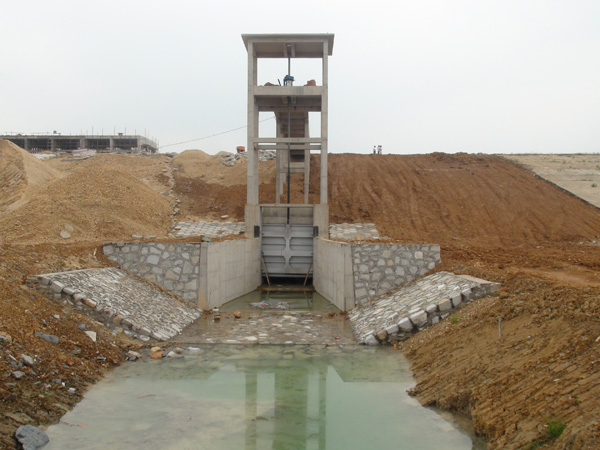

自排闸出口全景
